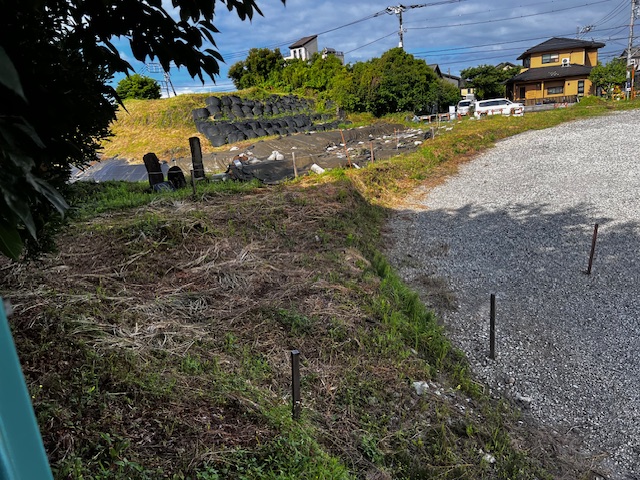

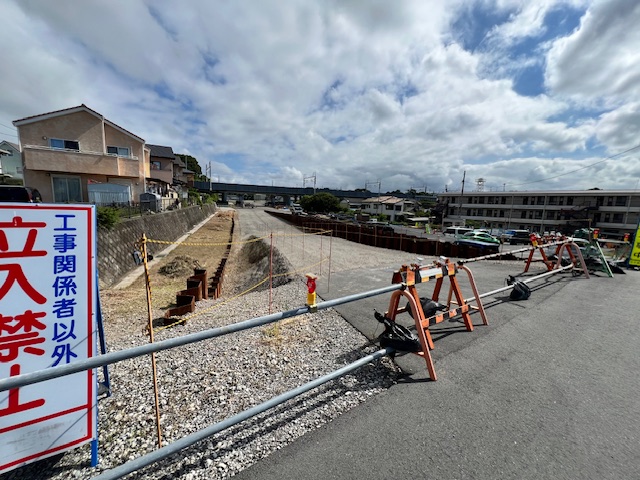

6月議会の議案で高尾山古墳にかかる道路工事(南一色線)の債務負担行為の補正が専決処分が6月議会を待たずして5/21に専決処分されていた。その理由は緊急を要するため議会を招集する時間的余裕がないからと言う。しかし、1か月前と比べてもその進捗状況は遅々として進んでいないように見える。
Q:専決処分とした理由
A:本年3月に設計が完了し、工事の交渉を開始したが、適正な工期を算出したところ発注後1年以上の工事期間になることが判明したため。6月議会において工事請負契約の議案を上程するためには、予め仮契約にあたり、予算の裏づけを確保するため。
(一般的な杭の工事よりも杭の長さが長く、鉄筋量が非常に多いため、45本の杭の施工に約300日の期間が必要と言うだけに難工事が予想される。)
Q:令和6年度の繰越明許費797,168千円、R7年度当初予算で761,000千円、R8年度債務負担行為が9億円で全部合わせると約24.6億円。今回の橋梁架設工事で13億円の本契約の議題が上がっているが、24.6億円の執行見通しは?
A:基礎工事と基礎工事の進捗を踏まえ発注予定の橋台工事に合計で16億円、上部工架設に必要な工場制作の設備に約4億円、道路改良工事に約4.6億円を見込む
未だ総事業費がいくらかは未定である。計画では、R8年度までには片側車線は供用開始になるという。
当初の計画よりは難工事で、物価高騰の中、財政的にも厳しい状況はさらに深刻化するだろう。しかし、この高尾山古墳は当初は削られる運命であり、それを多くの方々の尽力によって保存する方向に決まった、このような事例は類を見ない経過をたどっている。
経済的には道路事業を優先すべき立場と、歴史的に貴重な文化遺産とする立場とが相反する中で、有識者や住民会議が何度も経ての両方の意見を尊重した今の計画である。
私はこの古墳は残すべきといわば議会では少数派であり、多数決では25:2で負けたが、その後の保存活動に全国の方々からの応援により大きな渦になり、全国署名にも広がった。さらには当時の栗原市長が白紙撤回を公表したのも異例のことであった。
全てが異例尽くしの高尾山古墳保存運動を経て、今は工事の進捗状況を静かに見守っている。
